Compartir
Secciones
Podcasts
Última Hora
Encuestas
Servicios
Plaza Libre
Efemérides
Cumpleaños
RSS
Horóscopos
Crucigrama
Más
Contáctanos
Sobre Diario Libre
Aviso Legal
Versión Impresa
versión impresa
Redes Sociales
Crisis eléctrica
Crisis eléctrica

El Gobierno aún busca el dinero para construir la central a carbón

Bichara dice contratista debe buscarlo. El contrato: es el Estado

Expandir imagen
El Gobierno aún busca el dinero para construir la central a carbón

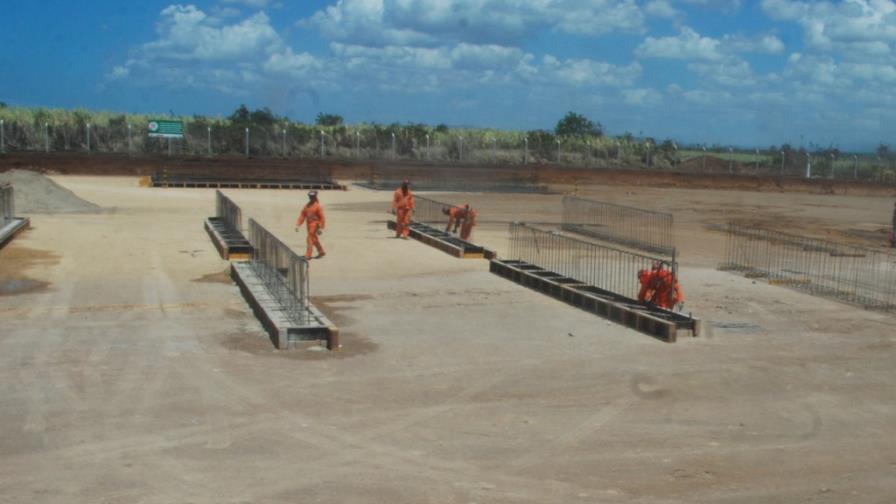

Está lista el área de construcción de 560 mil metros cuadrados.

SANTO DOMINGO. "Pues lo leíste mal", le responde entre sonrisas Rubén Bichara al periodista que se interroga si entendió mal la cláusula 6.5 del Contrato de Ingeniería, Procura y Construcción de la central generadora de electricidad a base carbón, que se construye en Punta Catalina, en Baní.

Este jueves, el vicepresidente ejecutivo de la Corporación Dominicana de Empresas Eléctricas Estatales (CDEEE) repitió nuevamente sus declaraciones anteriores de que el Consorcio Odebrecht-Tecnimon-Estrella es el que debe gestionar el financiamiento con la banca internacional por un monto equivalente hasta el 80% del valor de la obra, estimado en US$2,040.7 millones. Se le observa que el contrato aprobado por el Congreso estipula en su cláusula 6.5 que le corresponde al Estado conseguir un financiamiento por ese monto máximo. "No, es a la empresa. Es un contrato llave en mano, que significa que tú adjudicas la obra, y el que la recibe obtiene el financiamiento".

Sin embargo, la cláusula sobre el financiamiento del Contrato EPC no deja lugar a dudas. Estipula que "el Estado dominicano, a través del Ministerio de Hacienda, obtendrá el financiamiento necesario para cubrir hasta un máximo de 80% del precio del Contrato". Esto significa que el Gobierno debe concertar préstamos por hasta US$1,632 millones para pagar a los contratistas que construyen las dos plantas a carbón, las que contarán con una capacidad de generación neta de 337.39 megavatios cada una.

Esto fue, además, confirmado por Jeremías Santana, encargado por la CDEEE para los trabajos de la construcción de la central eléctrica. En aparente contracción con lo dicho por Bichara, dice: "La responsabilidad de obtener el financiamiento es del Gobierno", aunque el consocio esta colaborando.

De hecho, el Gobierno ha estado trabajando en eso. "En este momento se está haciendo gestiones, y están avanzadas", dice. Se ha logrado un compromiso de financiamiento con el Banco Nacional de Desarrollo Económico y Social (BNDES). "Ellos van a dar parte de los recursos, y la otra parte va a ser aportada por bancos europeos", revela. Pero estas gestiones aún no están terminadas y esos recursos no han llegado "porque todavía ni siquiera se han presentado al Congreso".

Pero los trabajos avanzan y, según Jeremías, están adelantados en un 24% con relación al cronograma. Le dice a un grupo de periodistas que visitó el terreno, en Punta Catalina, que se tiene contemplado que la primera planta comience a operar en 2017. Pero para eso se necesita dinero, que aún el Gobierno no tiene.

Avance de US$200 millones

Jeremías Santana informa que todo lo que se ha hecho hasta ahora, ha sido con el aporte del Estado. Mientras que Rubén Bichara revela que del 20% de precio de construcción de la central a carbón que el Estado debe pagar por vía del presupuesto, ya se han dado U$200 millones,. Agrega que "hay cien más que se están gestionando para completar la cuota del Gobierno con relación al proyecto". Mientras que los trabajos de preparación del terreno y de instalación del campamento en el área están concluidos.

TEMAS -
