La Circunvalación Santo Domingo, una obra que avanza para acortar distancia

Reportaje

Esta obra iniciada por el gobierno del presidente Danilo Medina pretende sacar de la ciudad , al menos 30,000 vehículos y conectar las regiones Sur, Norte, Este y Nordeste.

Expandir imagen
La Circunvalación Santo Domingo, una obra que avanza para acortar distancia

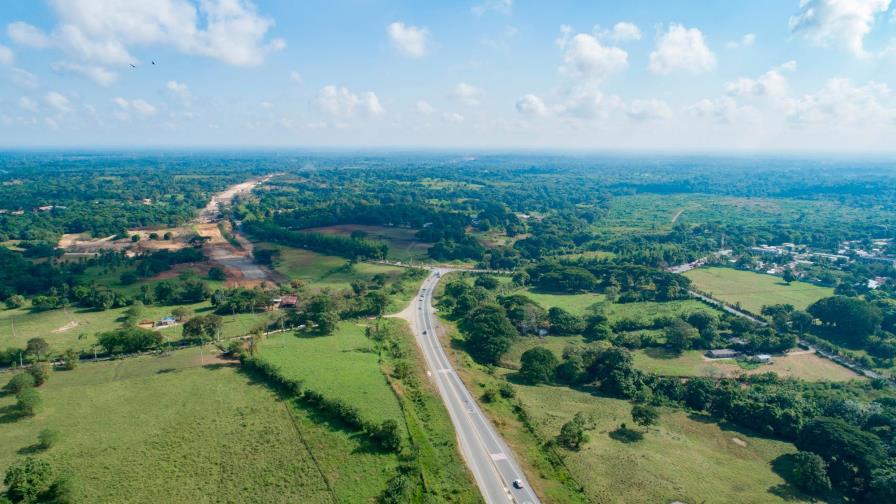

La carretera atraviesa vistosas zonas verdes. (MARVIN DEL CID)

Como arteria de la estructura vial del país se va trazando entre verdes y llanos terrenos la fase B del tramo II de la Circunvalación de Santo Domingo, que de 20.2 kilómetros, ya tiene 17 de terracería para conectar desde la carretera de Punta, en Villa Mella, hasta la Autopista del Nordesde o Juan Pablo II.

Solo falta un segmento de unos tres kilómetros para hacer la conexión total del tramo y se espera que en una semana se logrará, si las condiciones del tiempo lo permiten. Ramón Pepín, viceministro de edificaciones del Ministerio de Obras Públicas explicó que la construcción de la vía avanza a buen ritmo.

“Ahora aprovechamos que el clima nos está favoreciendo que no está lloviendo para avanzar lo más rápido posible, seguimos trabajando con el calendario de completar esa vía a final del año que viene”, precisó

Magna, S.R.L. es la empresa contratista, cuyos trabajos están a cargo de las subcontratistas Rizek, Molina Moll y Conidec, y, para avanzar, se labora en dos turnos con personal tanto en el movimiento de tierra como en nivelación de terreno y construcción de las obras de infraestructuras.

Ya las trochas y nivelación de terrenos han atravesado las carreteras que llevan a Sierra Prieta, La Victoria y la que comunica al poblado de Mal Nombre. Los equipos pesados trabajan en el movimiento de tierra en algunos tramos, pero ya están avanzadas las alcantarillas y se labora en la hinca de pilotes para los 6 puentes sobre los ríos La Yuca, Mal Nombre, Arroyo Dajao, Arroyo Tosa, Arroyo Cabón y el Ozama.

El ingeniero Pepín cuenta que aunque hace unos meses las lluvias retrasaron los trabajos, ya alcanzaron el ritmo establecido en el cronograma. “Los días que teníamos de retraso los hemos acelerado con dos turnos de trabajo. Una cosa importante es que los puentes que se están construyendo, lo que es la hinca de los pilotes y la parte de los puentes que están debajo, esto está bien avanzado y las vigas se construyen fuera, en talleres”, dijo el funcionario.

La obra constará además de tres pasos a desnivel: uno en el cruce de Mata Mamón, otro en la carretera que se une con la vía de Haras Nacionales y la que comunica con La Victoria. También contempla un distribuidor de vehículos en el cruce de Punta, en Villa Mella y tendrá retornos operacionales.

De acuerdo con Pepín, en los casi tres kilómetros que nos e ha trabajado es porque se está en negociación con los propietarios de los terrenos. “Nosotros esperamos que esa negociación con los dueños de esos terrenos concluyan la semana que viene y para principio de enero ya se pueda transitar por la vía aunque sea a nivel de tierra”, sostuvo.

Durante el recorrido realizado por Diario Libre no hubo denuncias de pobladores que hayan sido afectadas por la construcción de la avenida. El trayecto de la vía impacta pocos poblados, según se pudo constatar.

Ya las familias que vivían en la zona conocida como “Los bambuses” fueron desalojadas y en su lugar se hincan pilotes para el puente que cruzará el arroyo del lugar y que permitirá atravesar la vía existente de acuerdo con la modificación del trazado en esa zona.

Cerca de este lugar donde en la actualidad termina la fase A del II tramo se hizo un desvío que el ingeniero Pepín explica su causa: “Lo que pasa es que cuando uno hace una carretera, hacen diferentes trazados, pero ahí cuando nosotros analizamos el trazado derecho, se complicaba porque nos encontrábamos de frente con una cañada y los terrenos ahí son muy blandos y tuvimos que hacer esa variación que con ella ahorramos una gran cantidad de dinero, por ahí sale más barato”, enfatizó.

La importancia de la obra

De acuerdo con cálculos y estudios realizados por las autoridades, la Circunvalación de Santo Domingo permitirá evitar que unos 30,000 vehículos entren al Distrito Nacional y los municipios Santo Domingo Oeste, Norte y Este.

La vía tiene la función de comunicar las tres regiones porque se inicia en el Sur, específicamente en Haina, atraviesa la Autopista Duarte o del Cibao por el kilómetro 18, conectará con la autopista del Nordeste y une al este con la Autopista Las Américas comenzando por el municipio de Boca Chica.

Un alivio en el tránsito

Se pretende no solo sacar de la ciudad los vehículos livianos de la ciudad, sino los de cargas que transportan diariamente mercancías desde y hacia los puertos de Haina y Caucedo.

Es considerada por sus promotores como una de las obras más importantes del gobierno del presiente Danilo Medina porque además de contribuir a reducir los tapones en la ciudad y los municipios de la provincia, une las distintas regiones.

Ciudadanos consultados, aunque valoran la importancia de la vía porque reduce el tiempo de la distancia al evitar entrar a la ciudad, objetan el pago de peajes, que algunos consideran deben ser más baratos. Actualmente existen dos peajes, uno en el tramo comprendido entre el kilómetro 18 de la Duarte y Haina y el otro cerca del aeropuerto de El Higüero.

La importancia de la obra

De acuerdo con cálculos y estudios realizados por las autoridades, la Circunvalación de Santo Domingo permitirá evitar que unos 30,000 vehículos entren al Distrito Nacional y los municipios Santo Domingo Oeste, Norte y Este.

La vía tiene la función de comunicar las tres regiones porque se inicia en el Sur, específicamente en Haina, atraviesa la Autopista Duarte o del Cibao por el kilómetro 18, conectará con la autopista del Nordeste y une al este con la Autopista Las Américas iniciando por el municipio de Boca Chica.

Un alivio en el tránsito

Se pretende no solo sacar de la ciudad los vehículos livianos de la ciudad, sino los de cargas que transportan diariamente mercancías desde y hacia los puertos de Haina y Caucedo.

Es considerada por sus promotores como una de las obras más importantes del gobierno del presiente Danilo Medina porque además de contribuir con reducir los tapones en la ciudad y los municipios de la provincia, une las distintas regiones.

Ciudadanos consultados aunque valoran la importancia de la vía porque reduce el tiempo de la distancia al evitar entrar a la ciudad, muchos objetan el pago de peajes, que algunos consideran deben ser más baratos. Actualmente existen dos peajes, uno en el tramo comprendido entre el kilómetro 18 de la Duarte y Haina y el otro próximo al aeropuerto El Higuero. l
